惠增高速項目完成全線7條500kV超高壓線路遷改
停電遷改施工總用時約3個月,為項目建設掃清關鍵障礙
5月23日凌晨,隨著廣州段500kV穗橫乙線遷改順利恢復供電,惠增高速項目7條500kV超高壓電力線路遷改工程圓滿完成,為項目建設掃清關鍵障礙。
惠增高速項目共涉及7條500kV線路遷改,其中惠州段5條(含1條直流線路)、廣州段2條,涉及廣東電網有限責任公司惠州供電局、廣東電網有限責任公司廣州供電局、中國南方電網有限責任公司超高壓輸電公司廣州局等相關產權單位,500kV線路電網運行安全要求極高,線路跨越多個省、市,涉及層面高且多,協調難度極大,每條500kV超高壓線路的停電窗口都充滿極大的挑戰。
對此,廣東惠增高速公路有限公司(以下簡稱“惠增公司”)高度重視,上下聯動,主動出擊,采取“總體一盤棋”原則,制定完善“1+N”協同推進機制,協調設計、施工、供電部門、政府等相關單位,明確責任分工與時間節點,高效完成全線7條500kV超高壓線路遷改,為惠增高速如期建成通車奠定堅實基礎。

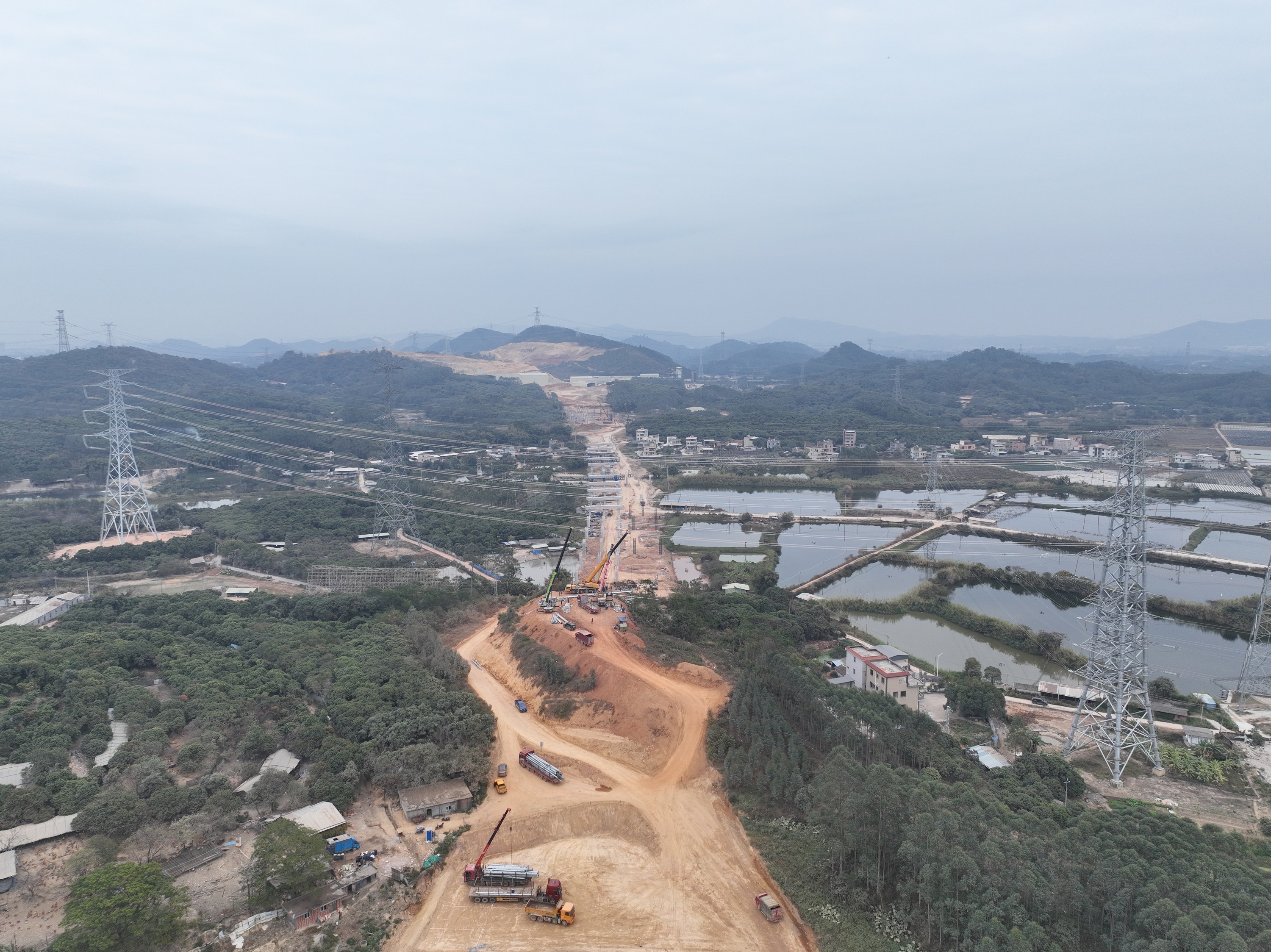

500kV博莞甲乙線拆除位于高速紅線內的舊塔。圖片由廣東惠增高速公路有限公司提供
超前謀劃協調,精準鎖定停電窗口期
500kV超高壓線路每年最多有一次停電窗口,惠增公司制定“一線路一停電方案”的策略,提前做好停電窗口部署,優先梳理解決對現場施工影響較大的線路。
如±500kV興安直流線為西電東送線路,為深圳提供40%的用電,線路橫跨貴州、廣西、廣東三個。ㄗ灾螀^(qū)),單靠惠增高速項目申報停電窗口難度極大,并且還要補償水電站“棄水”等費用。為此,項目采取“檢修窗口優先”策略,確認直流線路每年供電部門的檢修期,倒排遷改施工計劃,讓遷改窗口趕上檢修的窗口。
500kV交流線路大部分是跨市線路,需協調其他地級市同意線路停電,為此,惠增公司提前建立年度停電窗口預判機制,精準鎖定停電窗口期,并通過省級電網層面協調解決跨區域停電難題。
全程跟蹤管控,高效推進遷改實施進程
500kV超高壓線路遷改程序較多,包括遷改路徑自然資源部門審批、可研內外審、遷改可研批復、遷改補償協議簽訂、施工圖審查、塔基用地征拆協議簽訂、塔基及便道的用地交付、基礎施工及養護、塔料導線等材料進場等,惠增公司全程緊跟這一系列必要程序,高效推進遷線路改。
惠增公司將500kV超高壓線路遷改相關工作納入惠增高速征地拆遷四級聯動機制:建立塔基用地(含臨時便道)進展動態跟蹤機制,制定專項進度表并實時更新;建立跨部門協調平臺,及時跟進并協調塔基及施工便道交地過程中的各類問題;將塔基用地(含臨時便道)納入惠州市專班督辦,根據時間節點針對塔基交地緩慢的實施重點督導;推行“移交即施工”的快速響應機制,確保塔基用地交付與施工無縫銜接,為遷改創造強有力的前置支撐。
針對關鍵“三跨”(跨越高速、高鐵、高壓線路)手續辦理,惠增公司采取相應高效措施。優先推進重點跨越項目,在遷改施工方案確定后,率先啟動±500kV興安直流線跨越博深高速、500kV福演甲乙線跨越廣汕高鐵的專項手續辦理。實行標準化審批管理,制定清晰的手續辦理流程及時間節點,實施“一手續一追蹤表”機制,確保審批全程可監控、可追溯。
同時,協同停電安排,提前梳理被跨越高壓線路的停電窗口,與供電部門緊密對接,確保被跨越線路在500kV停電期間也能按計劃同步停電,同步完成跨越施工,避免工期延誤。
嚴控關鍵節點,確保停電施工高效
2024年4月完成惠州段500kV實物補償可研的批復,2024年6月份完成遷改總包單位的招標工作,2024年11月份完成塔基基礎施工工作;2025年2月完成廣州段貨幣補償可研的批復,2024年6月份與廣州供電局完成遷改補償協議的簽訂;2024年12月份完成塔基永久及臨時便道的交地工作,2025年3月份完成基礎施工工作……各關鍵節點的有序推進,為惠增高速項目停電施工提供了有力保障。
今年1月至5月期間,恰逢春節及兩會保供電,又遇到持續大雨的情況,惠增公司在各級政府職能部門、電力部門的大力協調、支持、配合下,克服多重挑戰,推動惠州段和廣州段的遷改工作齊頭并進。最終,用時約3個月完成了惠增高速項目全線7條500kV線路的遷改工作,創下月均2條500kV超高壓線路遷改的行業紀錄,極大地鼓舞惠增高速項目建設者的士氣。
惠增高速項目全線7條500kV超高壓線路遷改完成,為項目后續高速施工掃清了關鍵障礙,也為路基、橋梁施工等作業提供了完整的作業面,確保工程建設得以整體全面推進,為項目通車奠定了堅實基礎。
