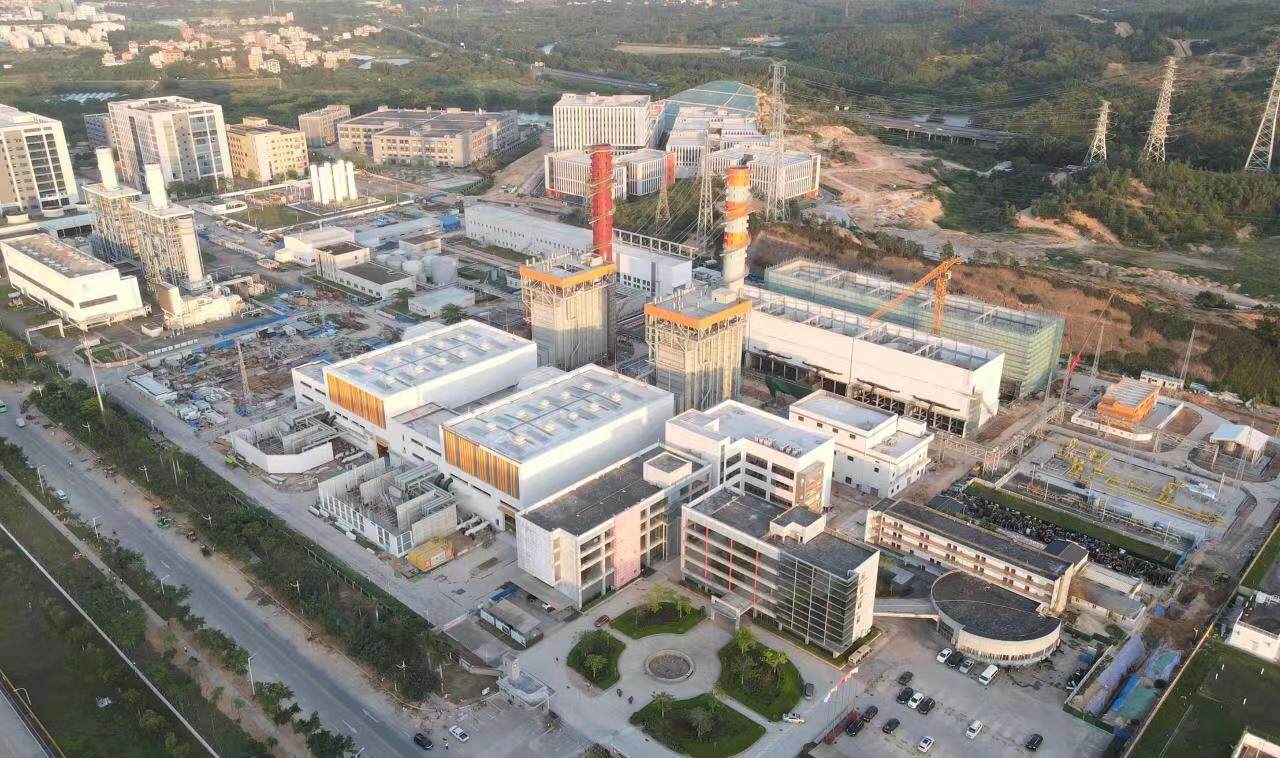

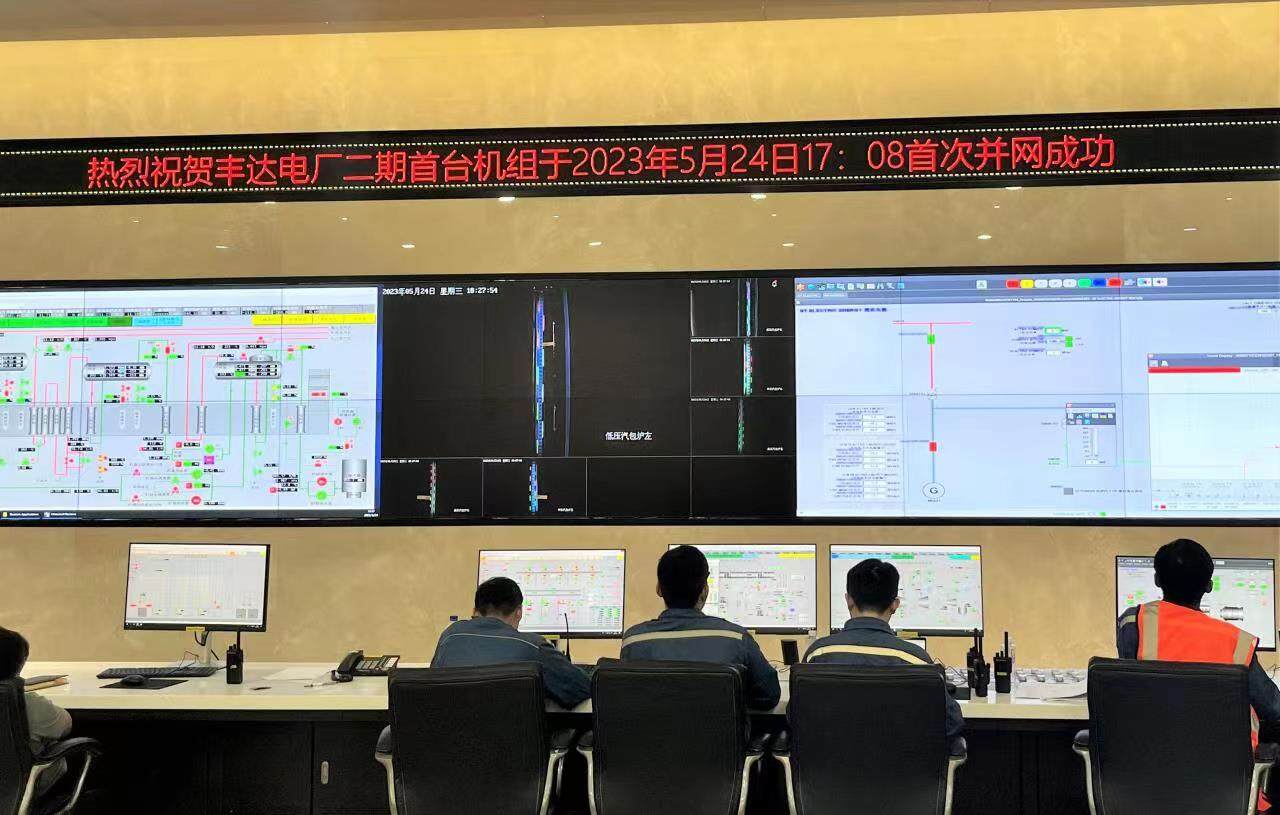

5月24日下午5時8分,惠州豐達電廠二期擴建項目首臺發電機組首次并入廣東電網,開始進行帶負荷發電試驗,向正式投產發電邁出關鍵一步。該項目主要建設兩套46萬千瓦天然氣發電機組,是今年全省電力保供骨干電源,要確保在夏季用電高峰投產。按計劃,首臺機組將6月30日前正式投產,助力全省迎峰度夏保供電。
電廠相關負責人介紹,該項目是惠州市“十四五”期間首個開工和首個投產的電源項目,自開工以來,先后克服了設備供貨和人力資源等方面困難,僅用不到19個月的時間就實現了機組點火、鍋爐吹管、首次并網等節點目標,在同期建設項目中建設速度較快,跑出了“豐達速度”,接下來將全力做好機組并網后的各項試運工作,確保首臺機組如期正式投產。
電廠二期擴建項目兩臺機組建成投產后,豐達電廠全廠一二期裝機總規模將達到128萬千瓦,年發電量38億千瓦時,將大大緩解惠州電網供電壓力,對提高惠州清潔能源利用水平、實現節能減排和低碳發展有積極意義。
惠報全媒體記者馮麗均 通訊員曾柳清
